계산 | 설명 | 수식 |
|---|---|---|

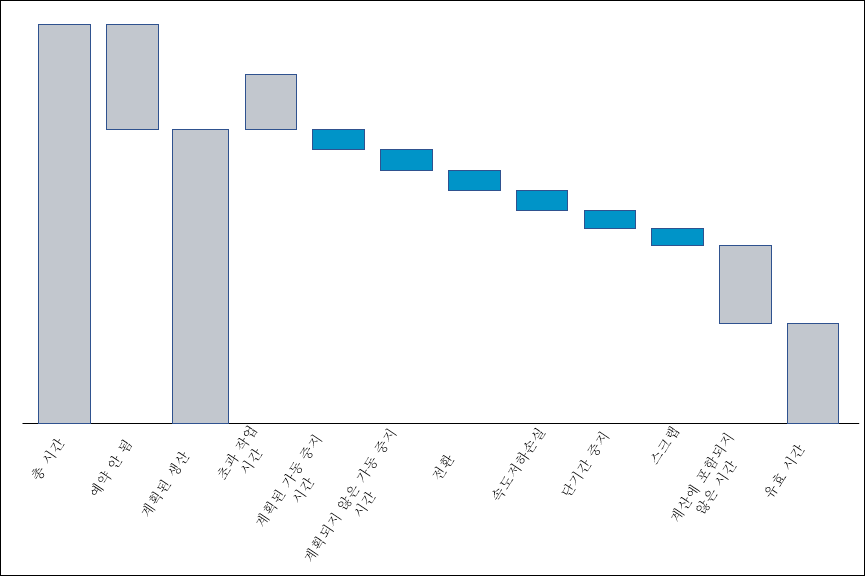

유효 시간 | 품질 양호 제품(품질 양호 개수)을 생산하고 있는 생산 시간의 양입니다. 이 시간은 일반적으로 DPM 전체에서 품질 양호 개수에 이상적 주기 시간을 곱한 값으로 계산됩니다. 성능 분석 워터폴 차트에서 유효 시간은 총 생산 시간에서 로깅된 손실을 모두 뺀 값으로 계산됩니다. | 성능 분석에서: |
OEE | 전체 장비 효율성을 보여주는 KPI(핵심 성과 지표)입니다. OEE는 개별 생산 블록과 더 긴 시간 프레임에 대해 모두 계산할 수 있습니다. | 개별 생산 블록의 경우: 품질 양호 개수 / (생산 블록에 대한 예상 생산 개수) 시간 프레임의 경우: |
초과 작업 시간 | 장비가 예약된 교대 근무 외의 생산 및 초과 작업 시간으로 지정된 모든 교대 근무에서의 생산에 투입된 모든 시간입니다. 교대 근무에 대해 초과 작업 시간 확인란을 선택하면 교대 근무가 초과 작업 시간으로 지정됩니다. 초과 작업 시간으로 지정된 교대 근무는 예약된 시간 계산이 아니라 초과 작업 시간 계산의 일부로 간주됩니다. 초과 작업 시간 교대 근무는 예약된 교대 근무로 간주되지 않습니다. | (예약된 교대 근무 외에 생산 중이었던 시간) + (초과 작업 시간 교대 근무) |
계획된 생산 | 장비가 생산에 투입되도록 계획된 시간입니다. 이는 예약된 교대 근무 중 시간이며 초과 작업 시간 교대 근무를 포함하지 않습니다. | |
총 시간 | 예약된 시간 혹은 예약 안 된 시간 여부에 관계없이 생산에 사용할 수 있는 모든 시간입니다. | (시간 범위의 시간) * (페이스메이커 수) |
계산에 포함되지 않은 시간 | 작동 가능 시간과 생산 시간 간의 차이로, 손실 이벤트에 의해 아직 계산에 포함되지 않은 시간입니다. | |
예약 안 된 시간 | 장비가 생산에 투입되도록 예약되지 않은 시간입니다. 여기에는 예약된 교대 근무 외의 시간과 초과 작업 시간으로 지정된 교대 근무가 모두 포함됩니다. |
계산 | 설명 | 수식 |
|---|---|---|
실제 주기 시간 | 작업 지시서에 대해 계산된 재료의 한 단위를 생성하는 시간입니다. 이 값은 생산 대시보드에서 손실 이벤트 또는 생산 개수를 추가할 때마다, 또는 자동화된 이벤트(생산 개수, 스크랩 개수, 손실 이벤트 또는 가용성 이벤트)가 수신될 때마다 다시 계산됩니다. | |
사용 가능 시간 | 장비를 생산에 사용할 수 있는 시간입니다. | |
가동 중지 시간 | 장비가 작동하지 않거나 생산에 사용할 수 없는 시간입니다. | |
예상 완료 시간 | 작업 지시서가 완료되는 날짜 및 시간으로, 현재 날짜 및 시간과 작업 지시서를 완료하기까지 남은 계산된 시간을 기준으로 합니다. | |
예상 생산 | 생산 블록의 경우: 생산 블록 중에 생산할 수 있는 단위 수로, 이상적 주기 시간을 기준으로 합니다. 작업 지시서의 경우: 작업 지시서에 대해서 모든 완료된 생산 블록 중에 생산될 수 있는 단위 수로, 이상적 주기 시간을 기준으로 합니다. | |
작동 가능 시간 | 장비가 작동하고 생산 작업을 수행한 시간입니다. | |
성능 손실 | 단기간 중지와 속도저하손실로 손실된 시간입니다. | |
생산된 수량 | 생산된 총 단위 수(품질 양호 개수 및 스크랩 개수)입니다. 생산 개수라고도 합니다. | |
생산 시간 | 작업 지시서에 대해 단위를 생성하는 데 소요된 시간입니다. | |
남은 시간 | 작업 지시서를 완료하기까지 남은 계산된 시간은 생산될 단위의 남은 수량 및 이상적 주기 시간을 기준으로 합니다. | |
스크랩 시간 | 스크랩된 제품에 해당하는 시간 손실입니다. | |
시간 손실(작업 지시서) | 작업 지시서에 대한 계산된 시간 손실은 품질 양호 개수에 재료의 이상적 주기 시간을 곱하고 작업 지시서에 대해 완료된 모든 생산 블록의 기간에서 뺀 값으로 계산됩니다. | |
총 시간 손실(생산 블록) | 완료된 생산 블록에 대한 계산된 시간 손실은 생산 블록의 길이에서 품질 양호 시간(품질 양호 개수에 이상적 주기 시간을 곱한 값)을 뺀 값으로 계산됩니다. | |
계산에 포함되지 않은 시간 손실(생산 블록의 경우) | 아직 계산에 포함되지 않은 생산 블록에 대한 시간 손실로, 생산 블록의 총 시간 손실에서 모든 비스크랩 손실 이벤트의 기간과 스크랩 시간(스크랩 개수에 이상적 주기 시간을 곱한 값)을 뺀 값으로 계산됩니다. |
변수 | 설명 |
|---|---|
전환 | 다른 재료를 생산하기 위해 장비를 다시 구성하는 데 소요된 시간입니다. |
현재 시간 | 현재 날짜와 시간입니다. |
품질 양호 개수 | 품질 검사를 통과한 작업 지시서에 대한 총 생산 단위의 수량입니다. |
이상적 주기 시간 | 재료의 한 단위를 생산하기 위한 이상적 시간입니다. 재료를 생산하는 각 작업 센터에는 이상적 주기 시간이 정의되어 있습니다. |
계획된 가동 중지 시간 | 예를 들어, 루틴 유지보수 동안 장비가 작동하지 않을 것으로 예상되는 시간입니다. |
생산 블록 | 정의된 생산 기간으로, 해당 기간 동안 작업자는 생산된 모든 재료와 모든 시간 손실에 대해 계산해야 합니다. 자세한 내용은 생산 블록 항목을 참조하십시오. |
예약된 시간 | 예약된 교대 근무 중의 시간입니다. 초과 작업 시간으로 지정된 교대 근무는 예약된 교대 근무로 간주되지 않습니다. 초과 작업 시간 교대 근무는 예약된 시간 계산이 아닌 초과 작업 시간 계산의 일부로 간주됩니다. |
스크랩 개수 | 검사에서 실패하고 스크랩되어야 하는 생산된 단위의 총 수량입니다. |
단기간 중지 | 가동 중단 시간으로 간주하기에는 너무 짧은 작동 중 단기간 중지로 인해 손실되는 시간입니다. |
속도저하손실 | 장비가 작동 가능한 동안의 효율성 손실입니다. |
목표 수량 | 작업 지시서에 대해 생산될 재료의 수량입니다. |
계획되지 않은 생산 | 교대 근무 외에 장비가 생산 중이었던 동안 및 장비가 실제로 생산 중일 때 초과 작업 시간 교대 근무 동안 모든 시간이 됩니다. |
계획되지 않은 가동 중지 시간 | 예를 들어, 정전 중 장비가 작동하지 않는 예기치 않은 시간입니다. |
계산에 포함된 시간 손실(생산 블록의 경우) | 생산 블록에 대한 모든 비스크랩 손실 이벤트의 총 기간입니다. |
알 수 없음 | 알 수 없는 원인으로 인한 시간 손실입니다. |
