Microsoft Project로 내보내기
Microsoft Project로 내보내면 Microsoft Project에서 처리하기 위해 Codebeamer에서 가장 중요한 프로젝트 계획, 리소스 및 작업 정보를 내보냅니다.
Codebeamer에서 내보내기 시작
Codebeamer에서 내보내려면 다음을 수행합니다.
아무 트래커(버그/작업/요구 사항)로 이동하면 "자세히" 메뉴에서 "Office로 내보내기" 옵션을 찾을 수 있습니다. 이는 트래커의 일반 테이블 보기와 문서 보기를 사용할 때 모두 사용할 수 있습니다.

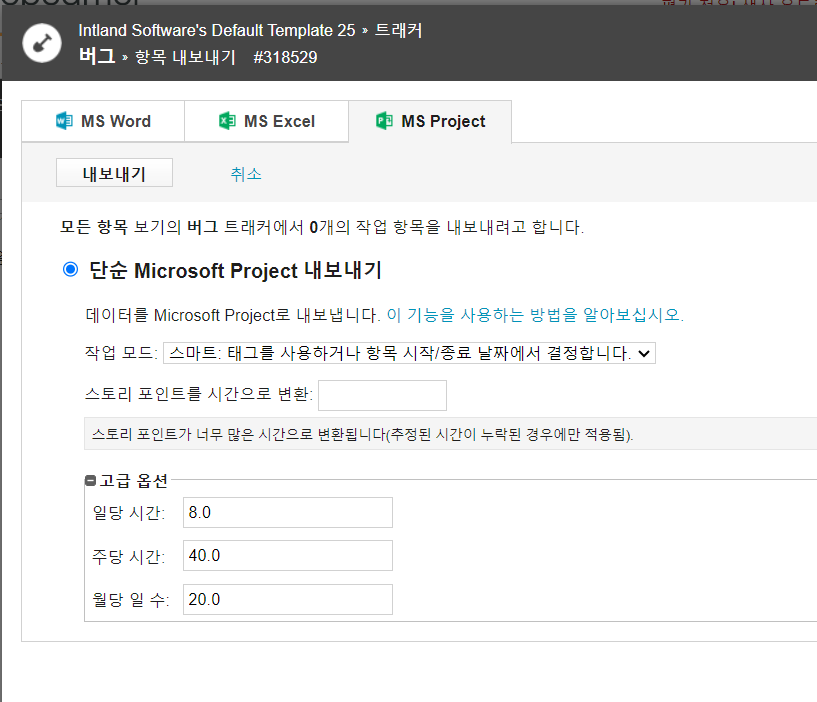

그런 다음 내보내기 대화 상자에서 "Microsoft Project 내보내기" 옵션을 선택합니다.
내보내기가 시작되고 XML 파일이 곧 생성되고 다운로드가 시작됩니다.
*
내보내기 XML 파일은 MS Project에서 직접 열 수 없습니다. 직접 열려고 하면 다음 오류가 나타납니다.
내보내기 XML 파일을 열려면 다음을 수행합니다.
1. XML 파일을 파일 시스템에 저장합니다.
2. MS Project에서 파일 > 열기를 클릭합니다.
3. XML 파일을 엽니다.

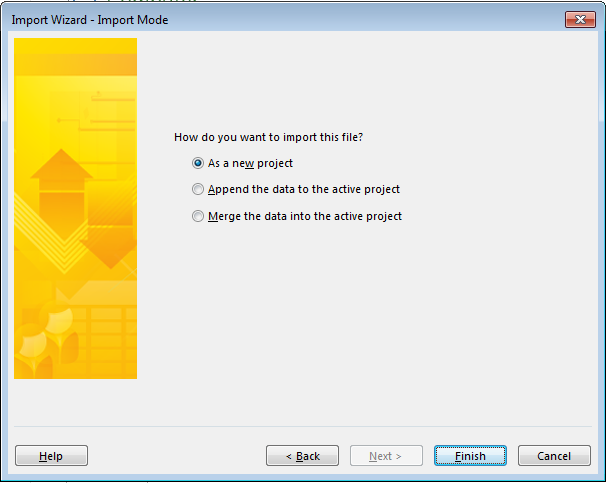

4. 가져오기 마법사가 나타납니다. 새 프로젝트로를 클릭합니다.
무엇을 내보냅니까?
내보내기에 포함되는 내용은 다음과 같습니다.
트래커-항목
현재 트래커의 항목(작업, 버그 및 요구 사항)은 현재 트래커 보기별로 필터링됩니다. Codebeamer의 각 항목에서 이름이 같은 작업이 MS-Project에 하나씩 생성됩니다.
모든 하위 항목
내보내는 동안 상위-하위 관계가 유지되므로 Codebeamer에서 MS-Project와 같은 구조가 나타납니다. 계획을 위해 MS-Project에서 작업 및 해당 관계를 완전히 파악하려면 모든 하위 항목을 내보내야 합니다.
등록 정보 계획 중
이러한 항목은 MS-Project의 적절한 작업 필드에 매핑됩니다. 예: 계획된 작업량소요된 작업량 필드
사용자/역할 지정
사용자 및 역할 지정이 MS-Project의 리소스로 변환되고 적절한 작업에 지정됩니다.
종속성
내보낸 항목 간의 종속성 연관은 MS-Project에서 선행자-후행자 관계로 변환됩니다.
기타 등록 정보
Codebeamer의 다른 비계획 관련 등록 정보는 MS-Project의 사용자 정의 필드에 매핑됩니다.
