排期:日期、持续时间和进度
Codebeamer 中的“开始日期”和“结束日期”将导出至 Microsoft Project 的“开始”和“完成”特性。
持续时间字段 (例如“估计时间”和“实际时间”) 将会导出至“持续时间”和“实际持续时间”字段。Microsoft Project 将自动根据“实际持续时间”和“持续时间”比率计算“完成百分比”值。
任务类型:手动与自动排期
Microsoft Project 中的任何任务都可以使用手动排期或自动排期模式。此设置会影响 Microsoft Project 排期和处理任务的方式。
手动排期模式允许用户完全控制任务的排期方式。例如,用户可手动设置任何持续时间、日期或依存关系,Microsoft Project 遵守这些持续时间、日期或依存关系,且 Microsoft Project 不会自动对其进行更新。
自动排期模式允许 Microsoft Project 根据任务和日历之间的依存关系自动计算并更新日期、持续时间和排期。

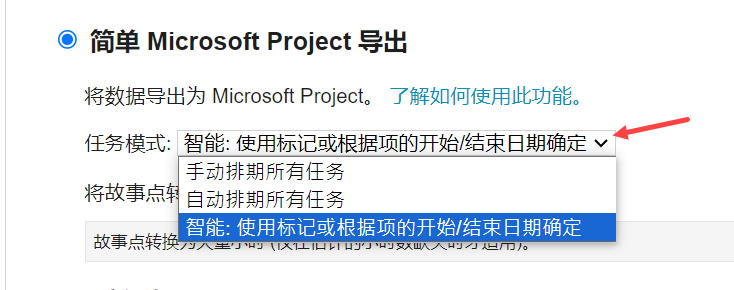

使用 Microsoft Project 导出和导入时,您可以控制导出任务的排期方式。以下选项可供使用:“手动排期所有任务”、“自动排期所有任务”和“智能: 使用标记或根据项的开始/结束日期确定”。
使用智能模式时,如果工作项添加了 MS-PROJECT AUTO_SCHEDULED,或者工作项的“开始日期”和“结束日期”为空,则任务将使用自动排期。
从 Microsoft Project 导入期间会添加 MS-PROJECT AUTO_SCHEDULED 或 MS-PROJECT MANUALLY_ SCHEDULED 标记,目的是保留此信息以供将来更新。如果要控制每个任务的导出方式,也可以手动添加这些标记。

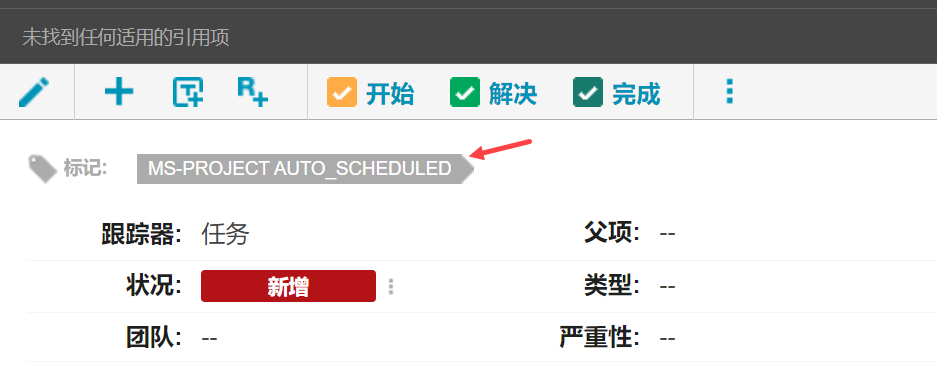

工作项的标记如下所示:
