示例 5:事项未开始、减去“估计小时数”后晚于“结束日期”或进度落后
第五个示例演示了具有计算偏移的上报规则。我们希望在事项尚未开始时提醒事项的工作负责人、主管和项目管理员,并且事项的剩余 (工作) 时间 (截至计划的完成日期) 低于估计小时数。此类规则可以是普遍上报,可依存于两个或多个字段,并且可以进行逻辑或算术计算。

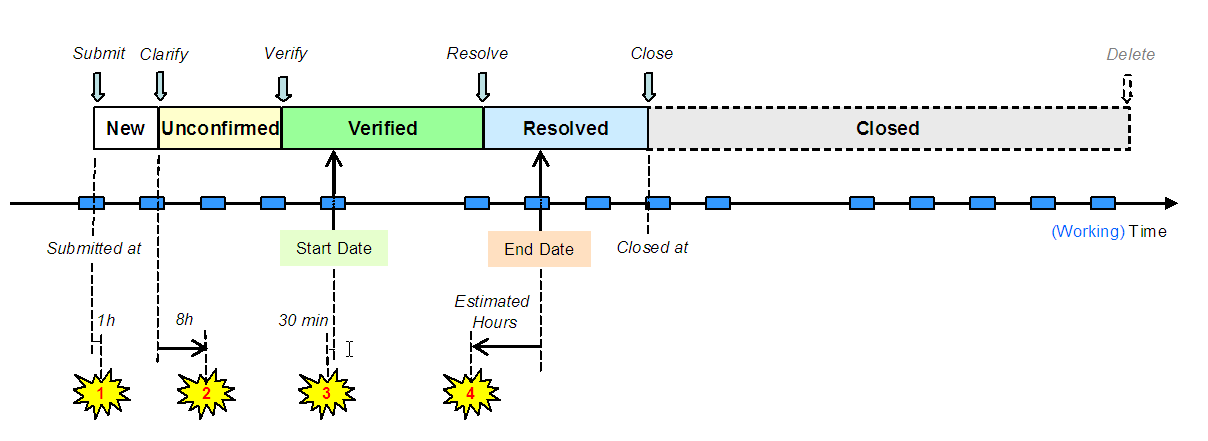

图:上报进度落后示意图
上报组谓词应选择“状况”不是“{已解决, 已关闭}”且未设置“解决方案”的事项。
图:进度落后跟踪器任务筛选器
上报规则锚定在字段“结束日期”,并偏移从字段“估计小时数”中检索。

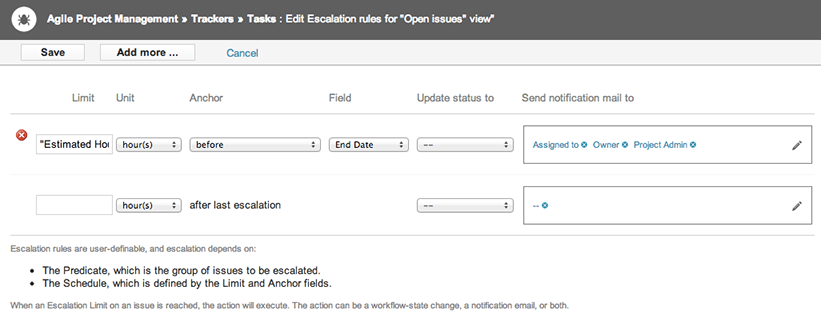

图:进度落后上报规则
此处涉及的“结束日期”和“估计小时数”这两个字段均为可选的可变字段。
如果任一字段值发生变更,则会重新安排上报。
如果没有为事项指定“结束日期”,则将忽略此上报。如果未指定“估计小时数”,则上报的截止时间为“结束日期”。
